Varikko

Tampereen Ratikan varikko laajenee Pirkkala–Linnainmaa-raitiotien rakentamisen yhteydessä vuosien 2025–2027 aikana.

Varikkoalueen muutostöillä varaudutaan tulevaisuuden Ratikkaliikenteen laajenemiseen ja mahdollistetaan varikon kapasiteetin täysimääräinen käyttö.

Tiedotteet varikon osuudesta

Pirkkala–Linnainmaa-allianssin töistä jo puolet valmiina

Tampereen Ratikan Pirkkala–Linnainmaa -allianssin vaiheen 1 suunnittelu- ja rakennustöistä on valmiina nyt puolet. Raitiotien rakentaminen Kaupin kampuksen ja Ruotulan pysäkkien sekä Sorin…

Lue lisää

Ratikkavarikko laajentuu – nyt valmistuivat kunnossapidon varastotila viherkattoineen ja uusi ohiajoraide

Tampereen Ratikan varikkoa laajennetaan Pirkkala–Linnainmaa-raitiotien rakentamisen yhteydessä. Tällä viikolla valmistui varikon piha-alueelle rakennettu kunnossapidon varastokatos…

Lue lisää

Miksi varikkoa laajennetaan?

Kasvava raitioliikenne vaatii lisäkapasiteettia vaunujen säilytykseen ja kunnossapitoon. Tampereen Ratikan varikko on myös kuljettajien työn aloitus- ja lopetuspaikka, ja siellä on toimistotiloja hallinnon, liikennöinnin ja kunnossapidon toimihenkilöille. Nykyisen varikon laajennuksella päästään hyödyntämään varikon kapasiteettia täysimääräisesti. Yhdessä paikassa toimiminen myös tehostaa yhteistyötä eri toimijoiden välillä.

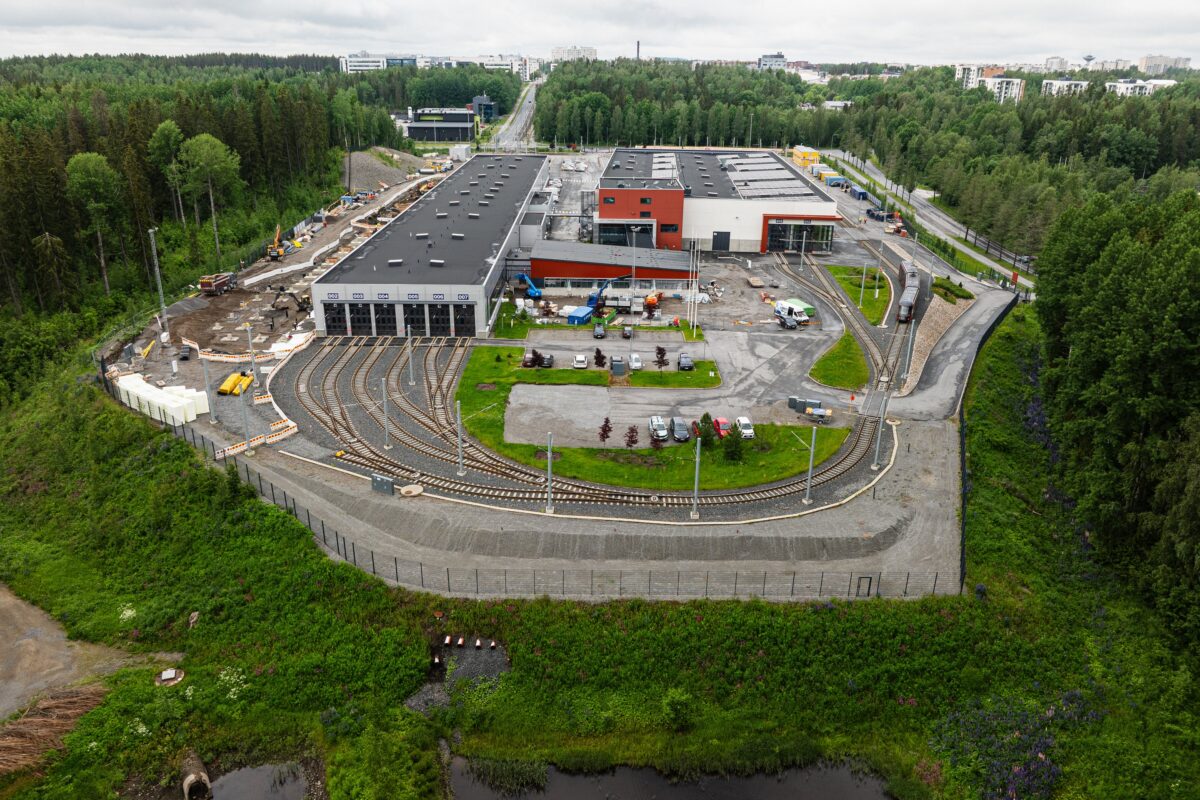

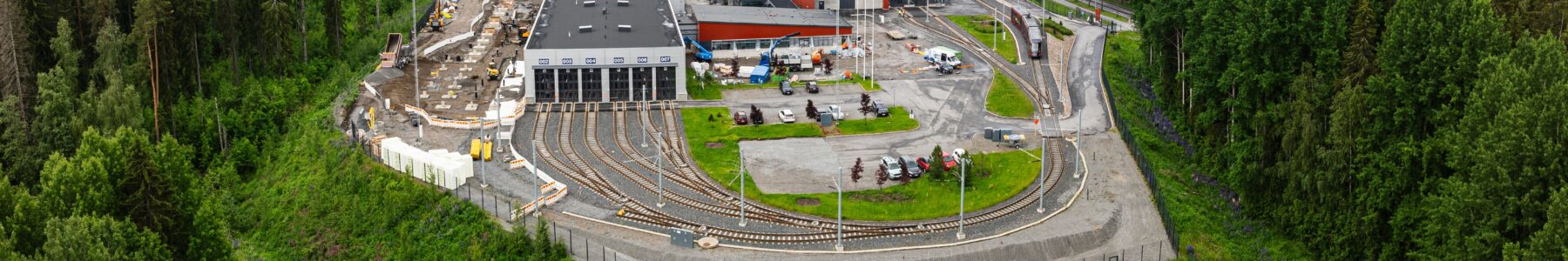

Varikon laajennukseen kuuluu useita kokonaisuuksia

  • Säilytyshalli laajennetaan kuusiraiteisesta yhdeksänraiteiseksi
  • Toimisto- ja sosiaalitiloja laajennetaan
  • Ratainfran kunnossapidolle rakennetaan uudet säilytys-, toimisto- ja sosiaalitilat
  • Pysäköintikapasiteettia lisätään ja selvitetään henkilökunnan sähköautojen latausmahdollisuuksia
  • Itsenäisyydenkadun vaihde sähköistetään, jotta ajo Hervannan suunnasta Linnainmaalle sujuu mahdollisimman sujuvasti

Ajankohtaiset työvaiheet

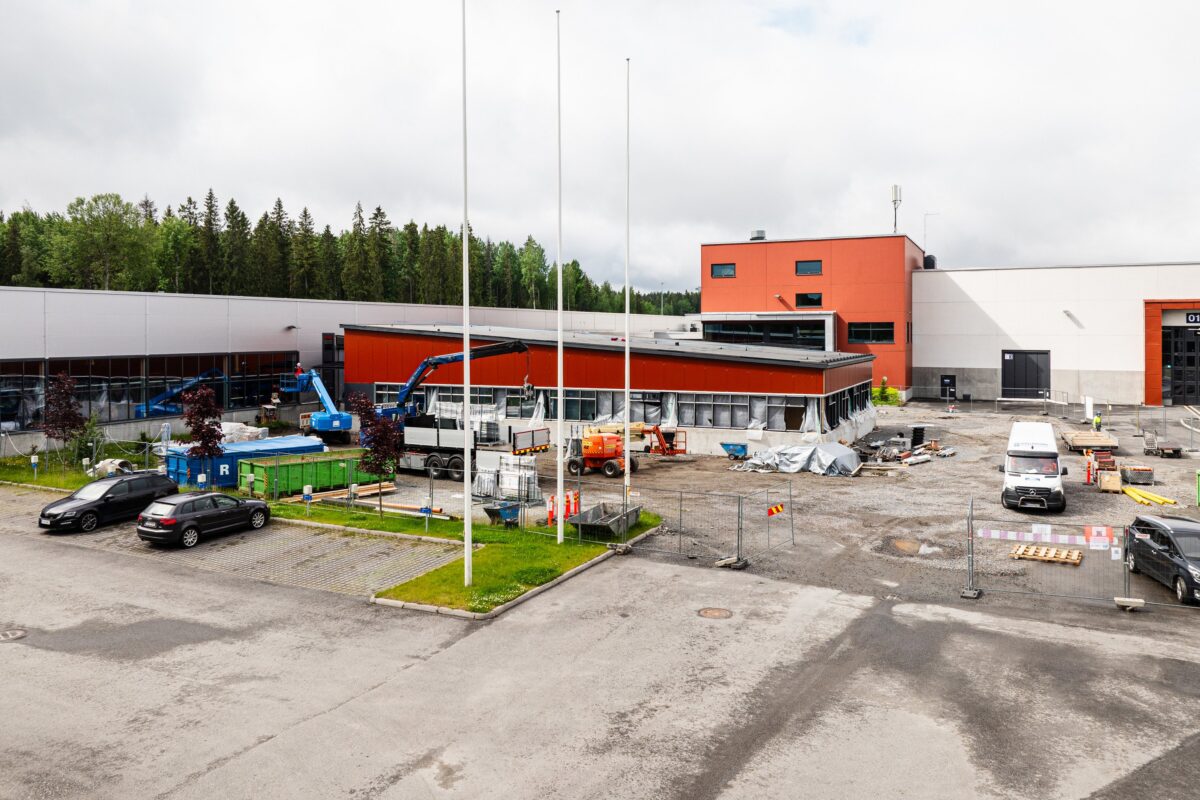

  • Uusi toimistorakennus valmistui helmikuussa 2026.
  • Rakennamme varikkoalueen ulkopuolelle uutta pysäköintialuetta. Pysäköintialue valmistuu vuoteen 2027 mennessä.
  • Korjaamohallin sisäpuolen muutostöitä jatkamme vuoden 2026 ajan.
  • Vaunujen säilytyshallin laajennuksen runko valmistui loppuvuonna 2025. Jatkamme säilytyshallin laajennusta kiintoraidelaattojen, kiskojen ja pintalaattojen rakentamisella.
  • Laajensimme varikon pihalla olevaa sähkönsyöttöasemaa, ja laajennus saatiin käyttöön alkuvuonna 2026.

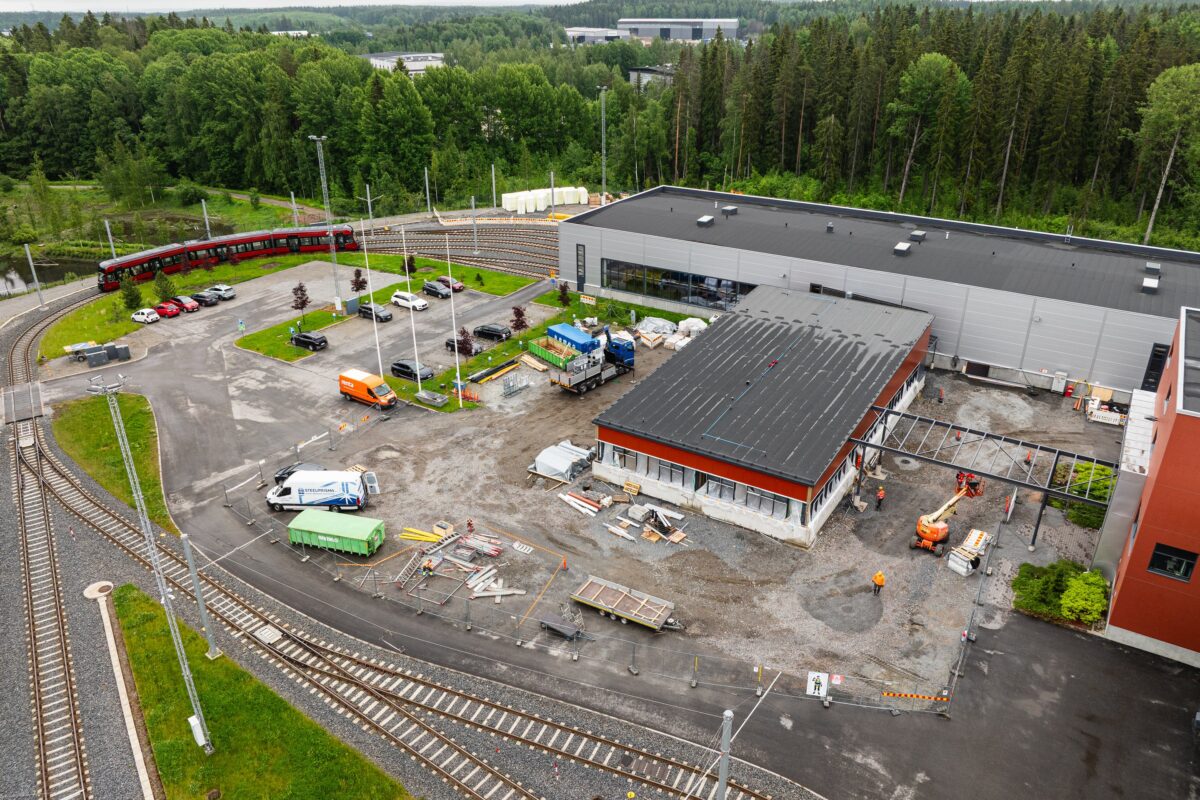

  • Pihalle rakennamme myös ratainfran kunnossapidolle uutta korjaamo- ja säilytyshallia sekä uutta varastorakennusta.
  • Varikon kiinteistöjen laajennustöiden lisäksi teemme varikon alueella laajasti maanrakennustöitä, kuten johtosiirtoja, kaapeleiden vetoja, rakennusten pohjatöitä, maankaivutöitä ja piha-alueen asfaltointeja sekä istutustöitä.
  • Laajennustöiden edetessä teemme tarpeen mukaan louhintoja. Suuremmista louhinnoista tiedotamme lähikiinteistöjä aina erikseen.

Ajankohtaiset liikennejärjestelyt

  • Rakennustyöt eivät pääsääntöisesti aiheuta muutoksia Ratikan liikennöintiin tai varikon vieressä kulkevalle liikenteelle, sillä töitä tehdään varikkoalueen sisäpuolella.
  • Mahdollisista poikkeusjärjestelyistä varikon ulkopuolella tiedotamme aina erikseen.
  • Olemme ottaneet käyttöön väliaikaisen työmaaliittymän Hervannantien puoleisen portin vieressä. Käytämme väliaikaista liittymää työmaaliikenteeseen kuten maansiirtoihin ja tavarantoimituksiin. Liittymä on käytössä varikon laajennustöiden ajan vuoteen 2027 saakka.
